第15号東京千住キャンパス第2期計画(Ⅰ街区建物)建設便り

2016.10.20

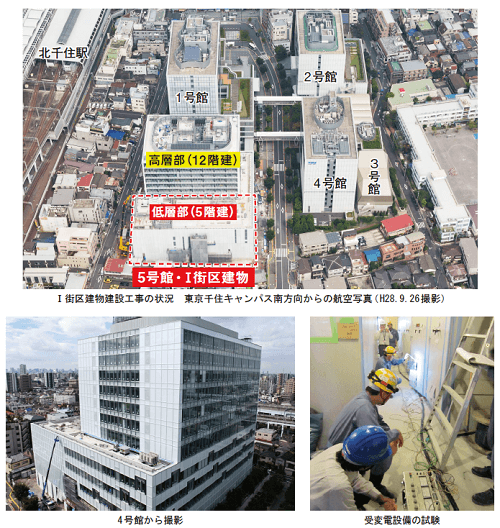

 東京千住キャンパス第2 期計画(5 号館・Ⅰ街区建物)の建設工事は予定通り進捗しており、建物の外装工事はほぼ完了し、建物内部工事として間仕切り等の内装工事や設備工事を鋭意進めています。
 また、10月3日には仮設電源を切り離し、本設の変電所から送電を開始しました。具体的には1号館の特別高圧受電設備で6kVに降圧後、地下共同溝経由で5号館へ送電しています。送電にあたっては事前に絶縁抵抗試験、耐圧試験、保護連動試験等を実施のうえ、無事合格しております。
 次回は消防中間検査(第2 回目)の様子、内装・設備工事の進捗状況他についてお知らせいたします。
